Aller au contenu principal Activer le contraste adaptéDésactiver le contraste adapté
Fermer

Nucléaire : jusqu'à 4 ans de retard et une facture doublée pour l'EPR de Hinkley Point C, construit par EDF en Angleterre
information fournie par Boursorama avec Media Services 24/01/2024 à 12:38

Ce nouveau retard tombe au moment où EDF annonce son intention de construire "1 à 1,5" réacteur par an dans la prochaine décennie.

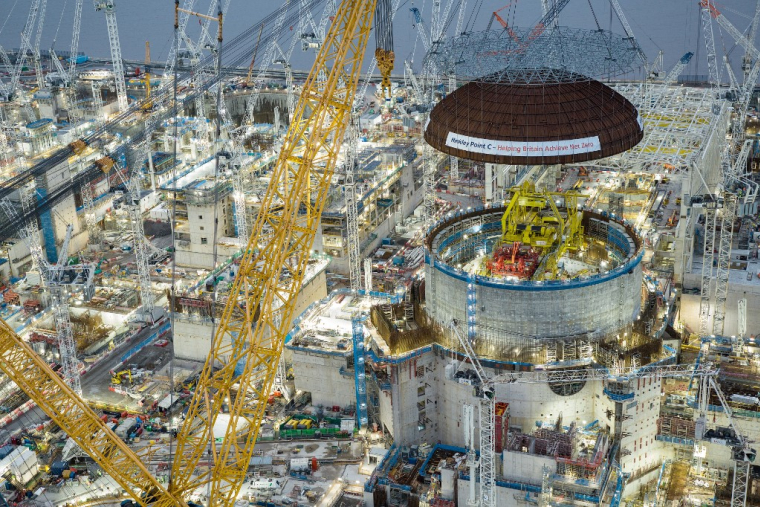

Le chantier de la centrale nucléaire d'Hinkley Point, à Bridgewater, au Royaume-Uni, le 15 décembre 2023. ( EDF ENGERY / HANDOUT )

Le chantier de la centrale nucléaire d'Hinkley Point, à Bridgewater, au Royaume-Uni, le 15 décembre 2023. ( EDF ENGERY / HANDOUT )

C'est un nouveau revers pour l'industrie nucléaire française : le chantier du premier réacteur de nouvelle génération de la centrale d'Hinkley Point C, en Angleterre, devrait connaître entre 2 et 4 ans de retard et un quasi doublement de la facture initiale.

La mise en service du premier EPR d'Hinkley Point C est désormais repoussée d'au moins 2 ans, voire 4 ans, soit au mieux en "2029", voire "2030" ou "2031" , a annoncé mardi le constructeur EDF.

Situé dans le Somerset au sud-ouest de l'Angleterre, le chantier d'Hinkley Point C, largement porté par le groupe français, n'en est pas à ses premiers dérapages . D'abord prévu fin 2025, le démarrage du premier réacteur avait déjà été repoussé à juin 2027, avec une prévision de risque de retard de 15 mois. Le retard sera finalement de 24 mois, dans le meilleur des cas.

L'électricien français indique avoir revu à la hausse la durée des travaux de montage électro-mécanique (câbles et tuyaux) au moment où cette phase commence juste. Prévue pour durer 28 mois, cette étape en prendra finalement 52, ajoutant ainsi deux ans à la durée totale du projet. Selon les scénarios, favorable ou central -le plus probable selon EDF- sur la réalisation de ce plan de montage, le réacteur pourrait ainsi démarrer soit en 2029 soit en 2030. Mais "compte tenu de la complexité du projet" EDF a aussi prévu "un scénario défavorable" qui "pourrait conduire à un démarrage de la production d’électricité de l'Unité 1 en 2031", a-t-il précisé dans un communiqué.

Jusqu'à 34 milliards de livres

Plus long donc plus cher : le projet voit son coût désormais "évalué dans une fourchette entre 31 et 34 milliards de livres en valeur 2015", a annoncé l'énergéticien, précisant que les coûts en valeur 2023 sont en cours d'estimation. Cela représente un surcoût de 6 à 8 milliards de livres (7 à 9,3 milliards d'euros) par rapport à la dernière révision qui remonte à 2022. EDF avait alors réévalué le projet à 25-26 milliards en livres 2015, contre 18 milliards estimés au début du projet en 2016.

Ce nouveau retard tombe au moment où EDF annonce son intention de construire "1 à 1,5" réacteur par an dans la prochaine décennie. Il arrive alors que le constructeur n'a toujours pas livré en France Flamanville 3, son tout premier EPR qui accuse 12 ans de retard et une facture quadruplée. Il doit être raccordé pour mi-2024. "Les équipes d'EDF ont la confiance du gouvernement français aussi bien pour ce projet britannique que pour les nombreuses centrales qui seront bientôt construites en France", a réagi auprès de l'AFP le ministère de l'Économie qui a aussi la charge de l'Énergie.

Toujours un manque de main-d'œuvre qualifiée

Avec l'inflation, les coûts d'Hinkley Point pourraient encore gonfler, et EDF pourrait avoir à les supporter seul, faute de participation de son partenaire chinois CGN à des coûts supplémentaires. EDF a dit espérer "attirer d'autres partenaires pour ce projet", un processus qui "va prendre du temps", mais qui n'a "aucune implication ni sur le calendrier ni sur le coût".

Aujourd'hui, l'électricien se félicite d'avoir complété 60% des travaux de construction des bâtiments, une phase qui a franchi une étape majeure en décembre avec la pose spectaculaire du dôme d'acier sur le bâtiment réacteur.

Selon lui, ce nouveau report de calendrier est uniquement lié à la réévaluation de la durée des travaux de montage électro-mécanique, "par rapport à la durée (...) estimée au moment de la décision d'investissement" en 2016, une durée qui n'avait "jamais été revue" pour cette phase.

Interrogé sur le manque de main-d'œuvre spécialisée au moment où des pays européens veulent relancer le nucléaire, l'entreprise indique avoir "fait l'hypothèse d'arriver à trouver les qualifications" requises. "Mais si on n'arrive pas à trouver assez de monde assez vite, cela pourrait engendrer quelques petits retards supplémentaires" , a admis EDF.

Démarrée en 2017, la construction des deux réacteurs de 3,2 gigawatts, à même d'alimenter six millions de foyers, mobilise aujourd'hui 11.000 personnes. Conséquence des nouveaux délais de l'Unité 1, le chantier de la 2e unité, dont le démarrage était prévu en juin 2028, devrait lui aussi connaître un an de décalage.

Valeurs associées

EDF
12,000 EUR Euronext Paris 0,00%

13 commentaires

  • 24 janvier 15:27

    Question à se poser : le gain dégagé par EDF avec l'augmentation du prix de l'électricité de février 2024 va t'elle suffire à financer le dépassement du coût de ce projet pharaonique dont les bénéficiaires seront nos amis Anglais ?
    Est-ce normal, est-il souhaitable de vendre des projets aux étrangers qu'on ne parvient pas à achever dans son propre pays ?
    Je m'interroge sur la facture finale...


Signaler le commentaire

Fermer

A lire aussi

  • Le récap de la semaine du 28/04 au 02/05
    information fournie par Libertify 03.05.2025 05:00

    Retrouvez tous les samedis matin en vidéo les informations essentielles de votre semaine boursière : les indicateurs et les valeurs qui ont fait l'actualité. Le tout sélectionné par l'intelligence artificielle.

  • Logo de l'App Store, le 26 août 2021 à Los Angeles ( AFP / Chris DELMAS )
    information fournie par AFP 03.05.2025 01:06

    Apple autorise désormais les éditeurs d'applications aux Etats-Unis à passer, sans frais ou commission, par une autre plateforme de paiements que la boutique du groupe, l'App Store, pour se mettre en conformité avec une décision de justice, un tournant. Le groupe ... Lire la suite

  • Trader sur le parquet du New York Stock Exchange (NYSE). ( AFP / TIMOTHY A. CLARY )
    information fournie par AFP 02.05.2025 22:54

    La Bourse de New York a terminé en hausse vendredi, portée par un vent d'optimisme après la publication de chiffres de l'emploi américain meilleurs qu'attendu et la possibilité de négociations commerciales entre Pékin et Washington. Le Dow Jones a gagné 1,39%, ... Lire la suite

  • scor, facade, societe, (Crédit:  / crédit scor)
    information fournie par Reuters 02.05.2025 22:47

    ((Traduction automatisée par Reuters, veuillez consulter la clause de non-responsabilité https://bit.ly/rtrsauto)) * Comscore Inc SCOR.OQ SCOR.O devrait afficher une baisse de son chiffre d'affaires trimestriel lors de la publication de ses résultats le 6 mai pour ... Lire la suite

Mes listes

Cette liste ne contient aucune valeur.
